門檻、窗臺和樓梯踏步石材鋪貼
一、門檻石鋪貼
1.門檻石測量
(1)詳細了解設計方案,并根據設計方案計算出墻面飾面層的完成厚度。

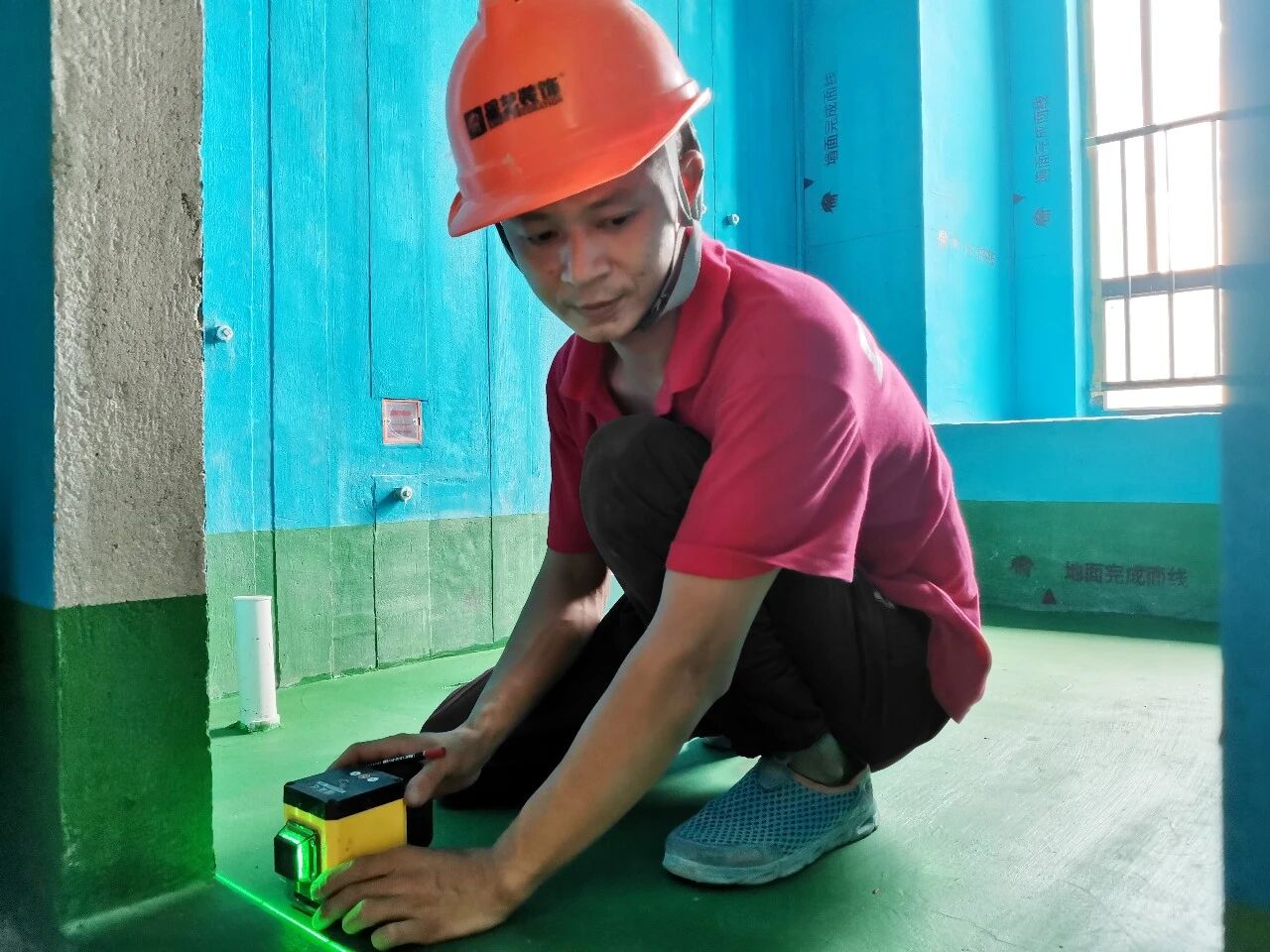

(2)分別彈出墻體兩側完成面線并延伸至地面。

(3)根據設計要求測量出門檻石寬度尺寸,當設計無要求時,延伸至門洞口地面的墻面完成面線的寬度即門檻石的寬度。

2.濕區門檻石鋪貼

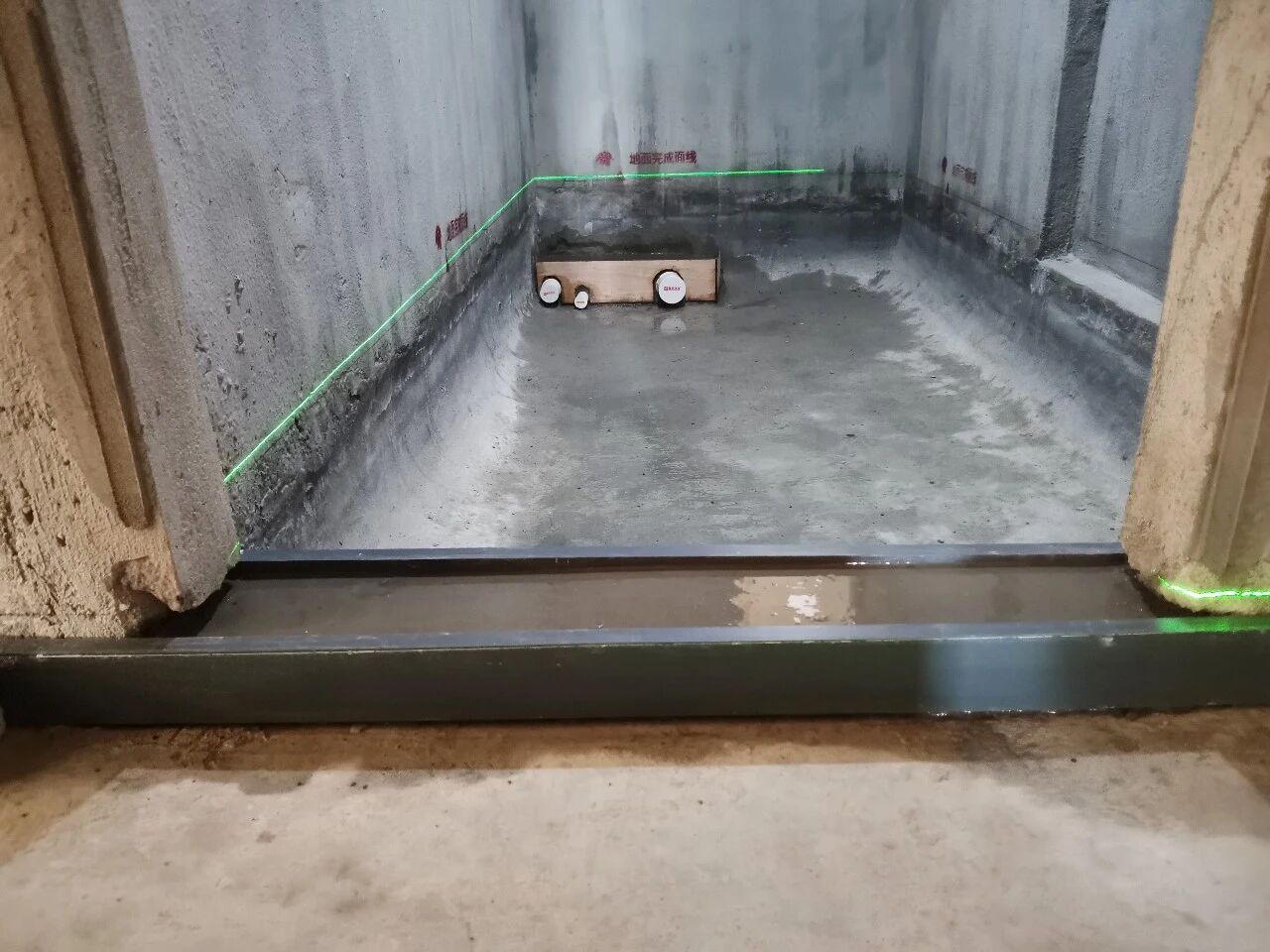

(1)根據設計高度澆筑門檻擋水梁。

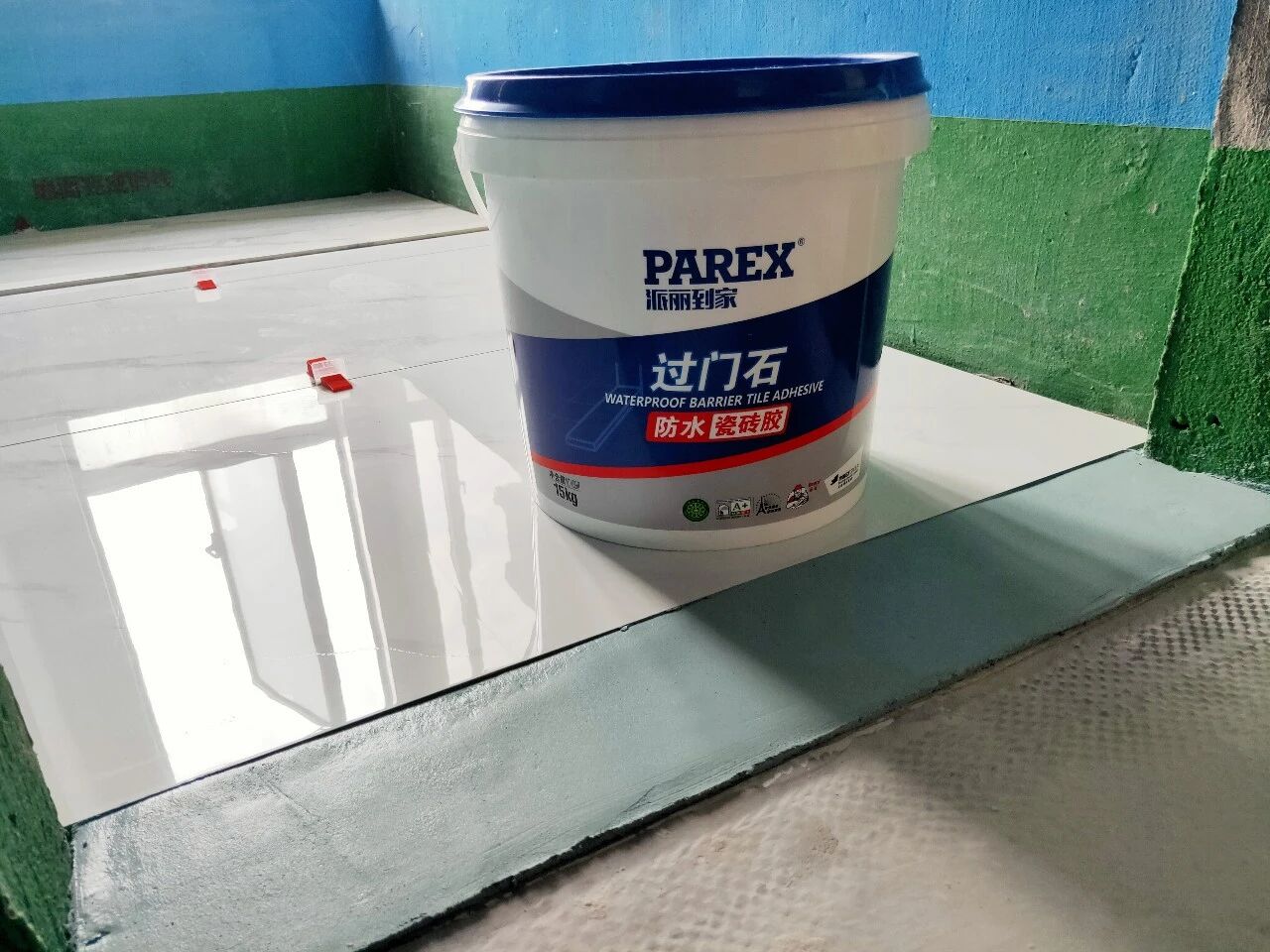

(2)選用膨脹型專用防水瓷磚膠作為門檻石的鋪貼材料。

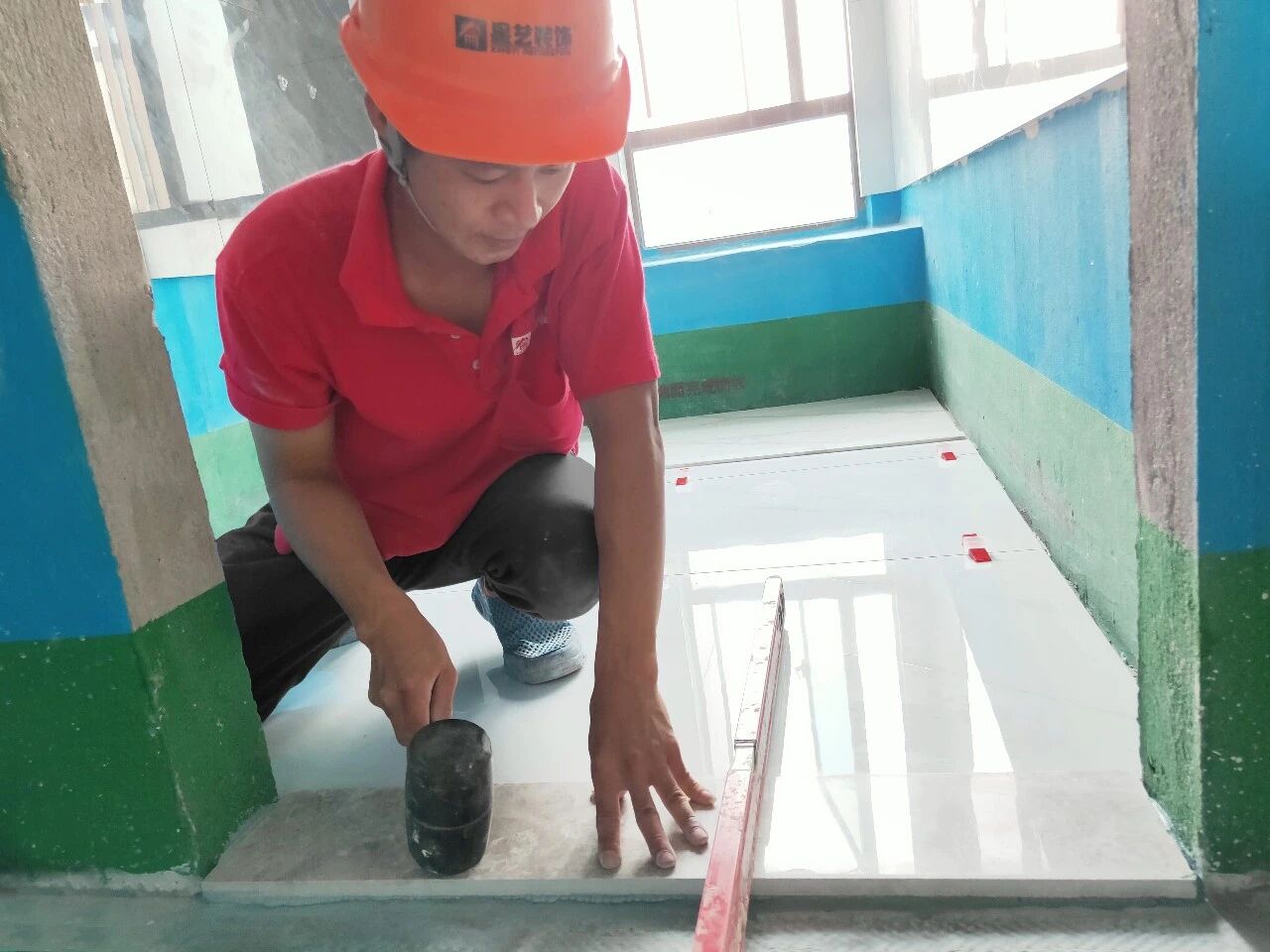

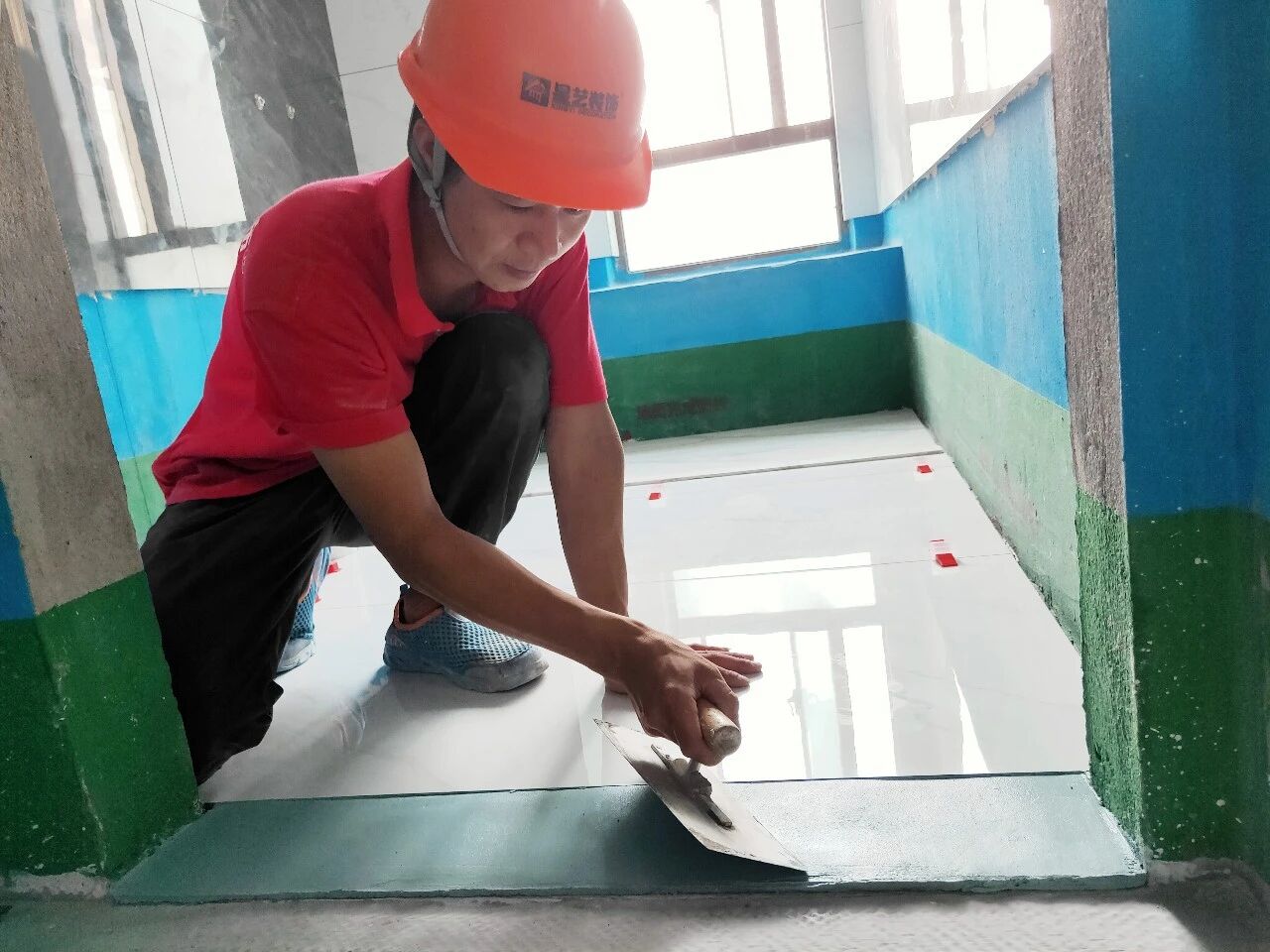

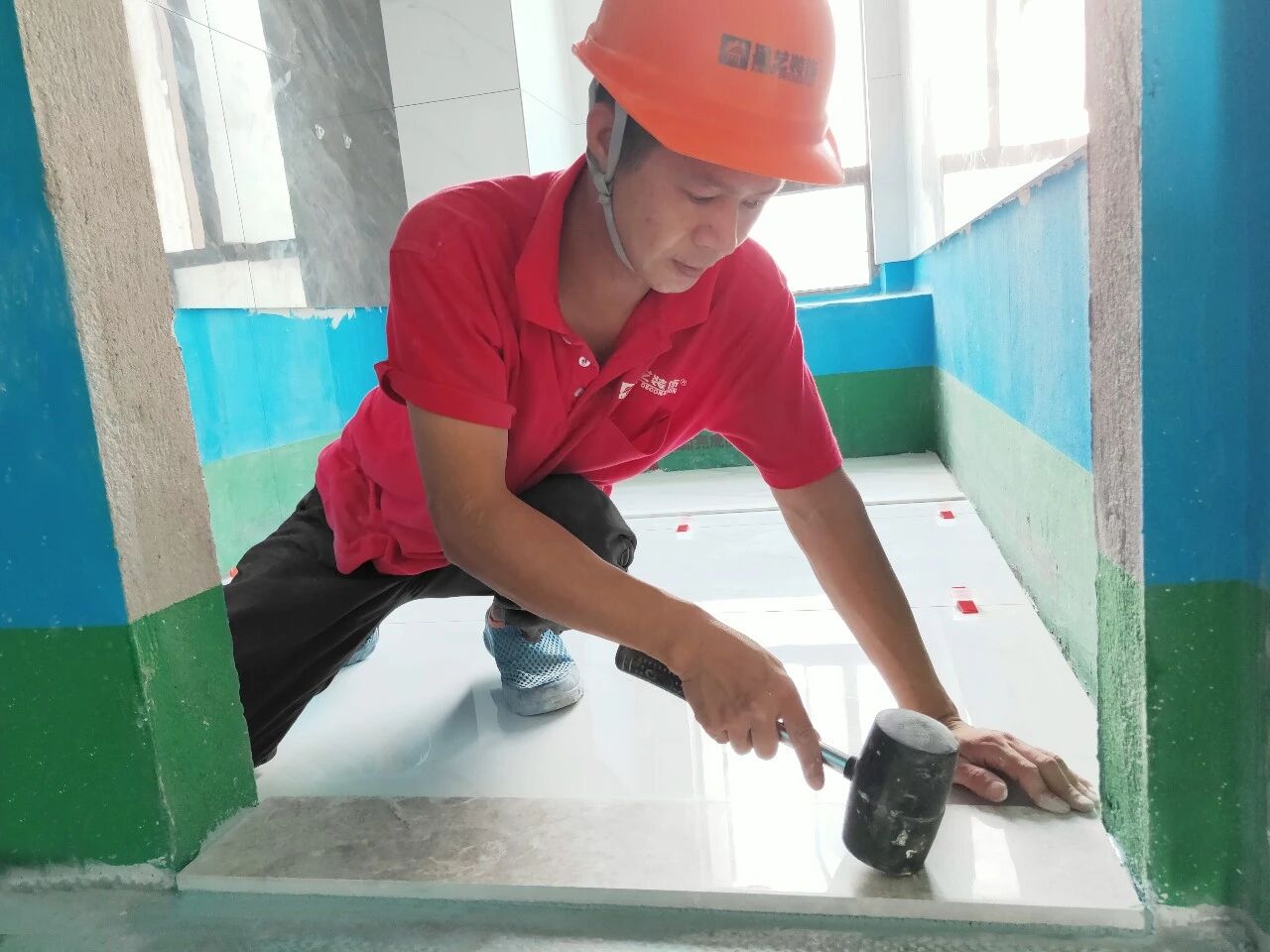

(3)瓷磚膠均勻刮涂于工作面,將門檻石揉壓密實。

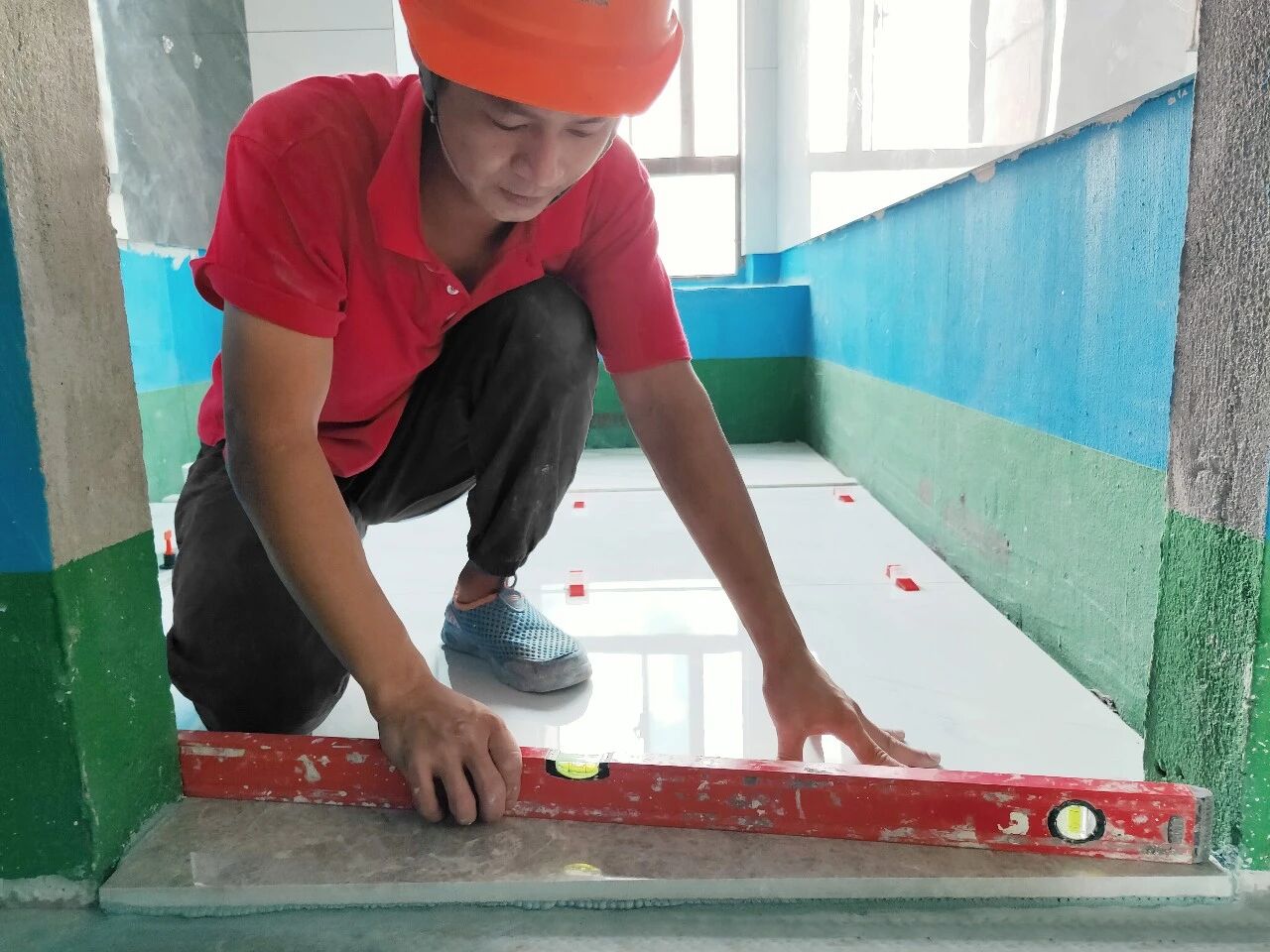

(4)門檻石橫向和豎向水平校正。

(5)門洞兩側縫隙填充密實,清理面層衛生。
3. 門檻石與木地板的拼接處理

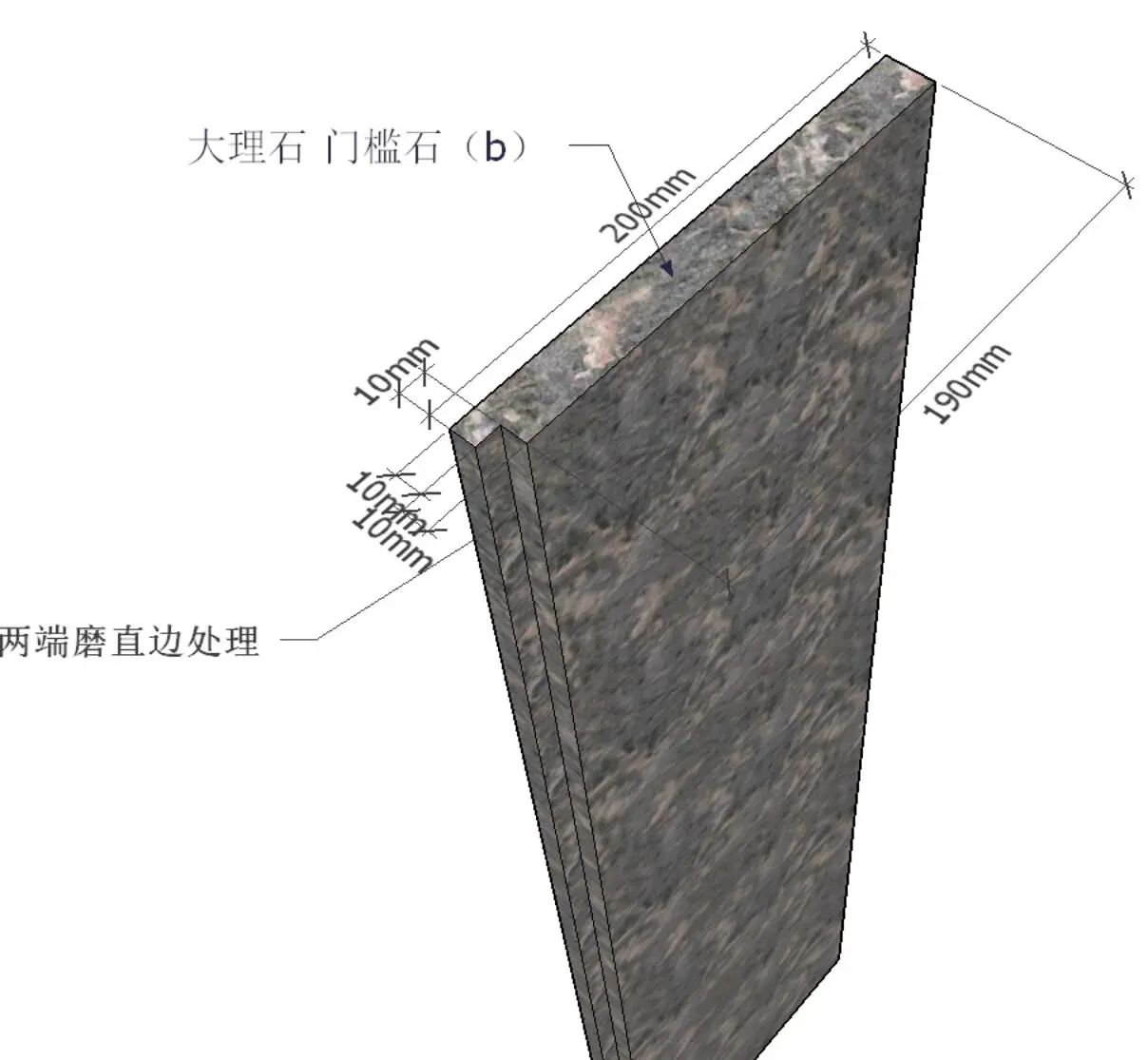

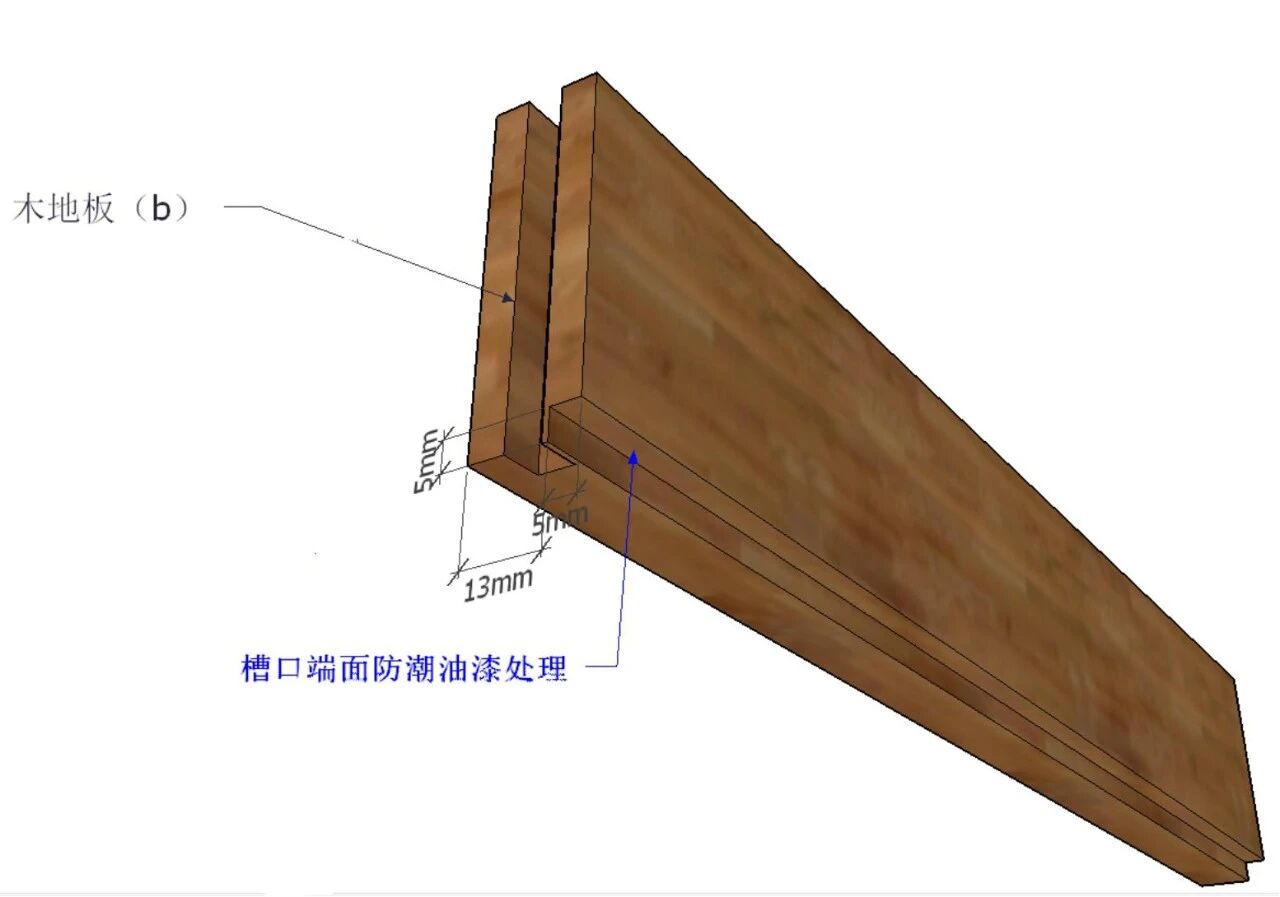

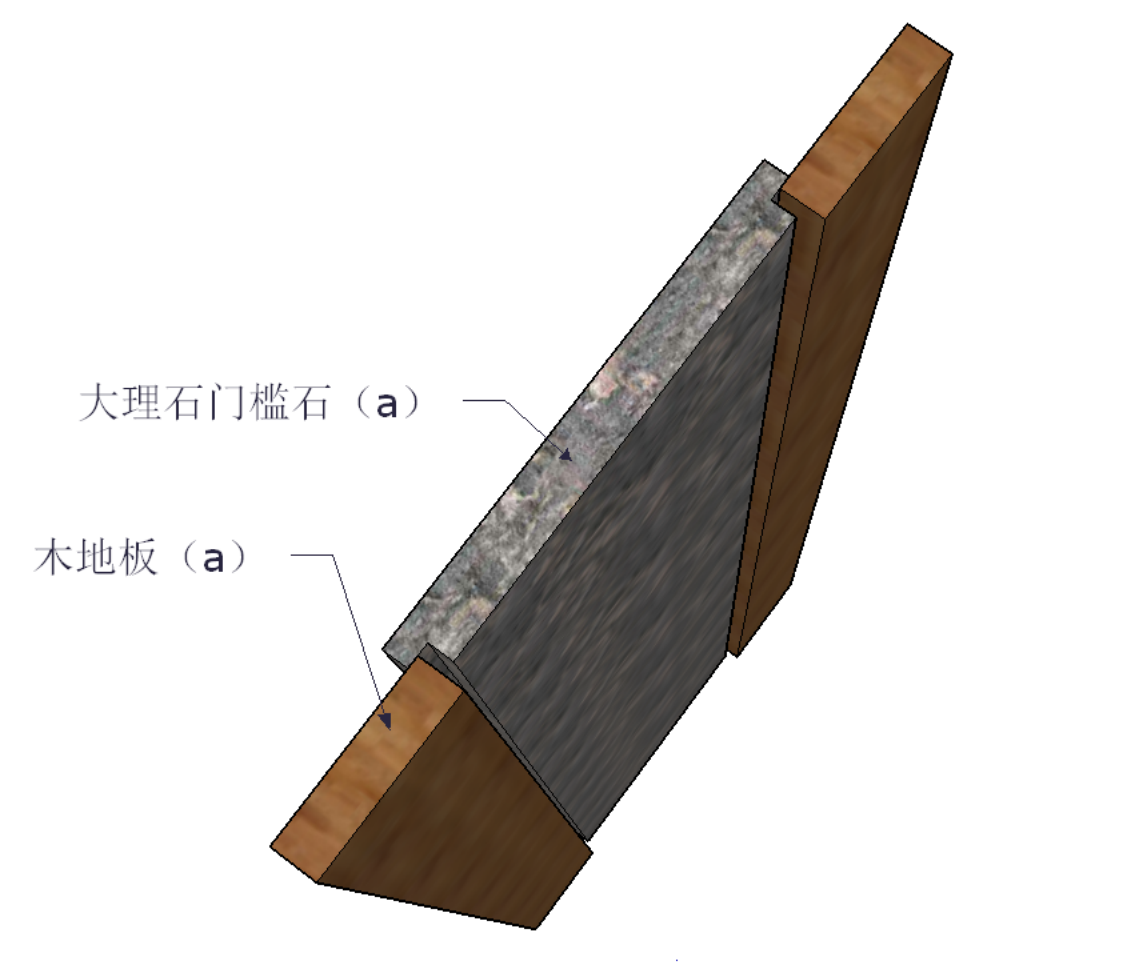

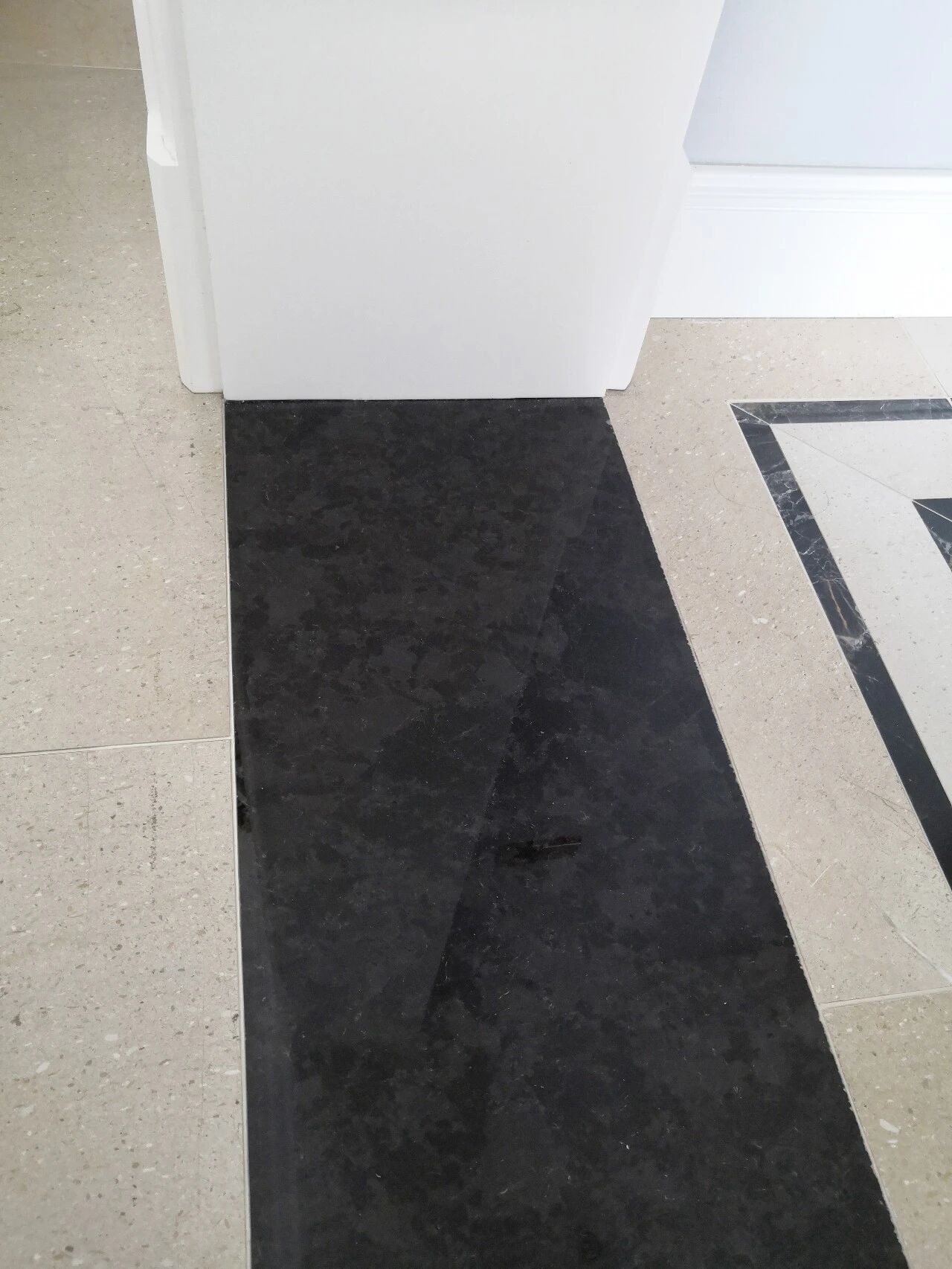

(1)門檻大理石與木地板的接觸面分別裁切“L”形槽,大理石底部推槽,木地板上部推槽。如圖所示:

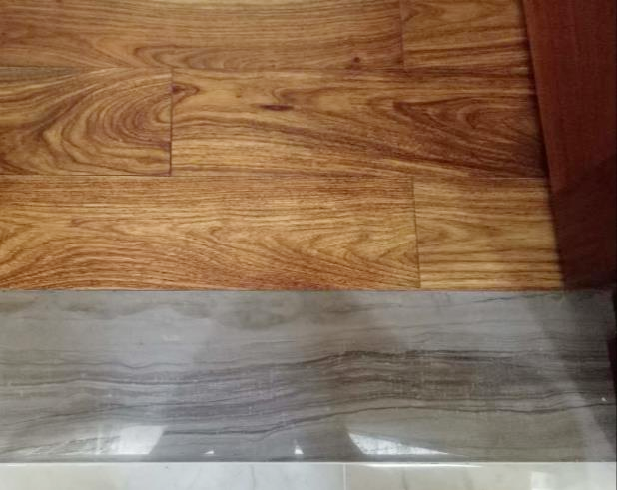

(2)將木地板“L”邊推進門檻石卡槽內形成反扣固定,從而達到錯縫拼接的效果。

二、窗臺石安裝(飄窗拆改)施工流程及工藝節點
1.施工流程
基底處理→散水石鋪貼→防雷接地→窗臺找平→窗臺石鋪貼
2.工藝節點
(1)基底處理
①檢查窗臺基底強度是否符合施工要求。
②針對拆改項目的飄窗基底,還應清除拆改后所遺留的填充,膠粘材料的廢棄物。
③基底刷涂防水劑待干。

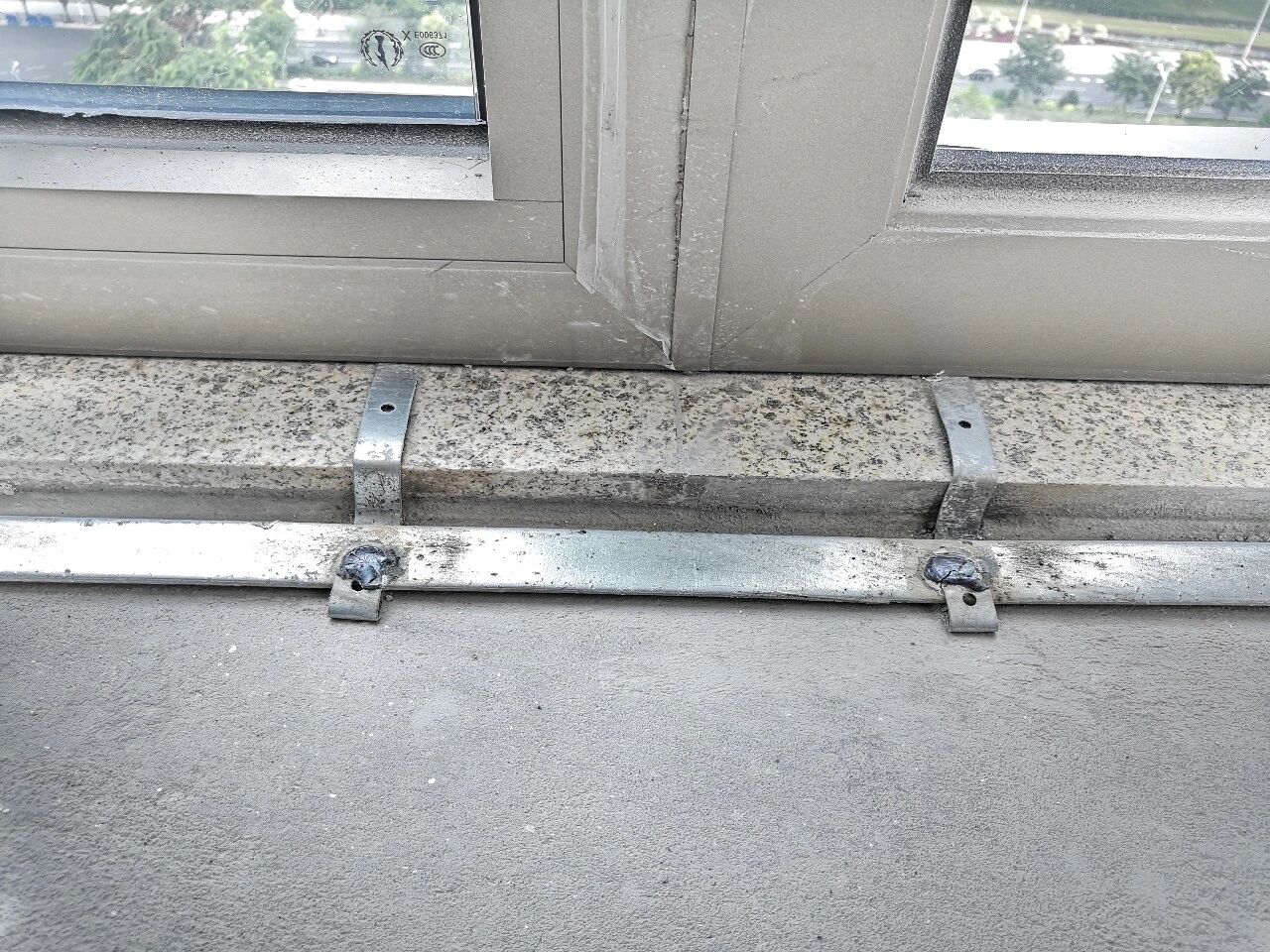

(2)散水石鋪貼

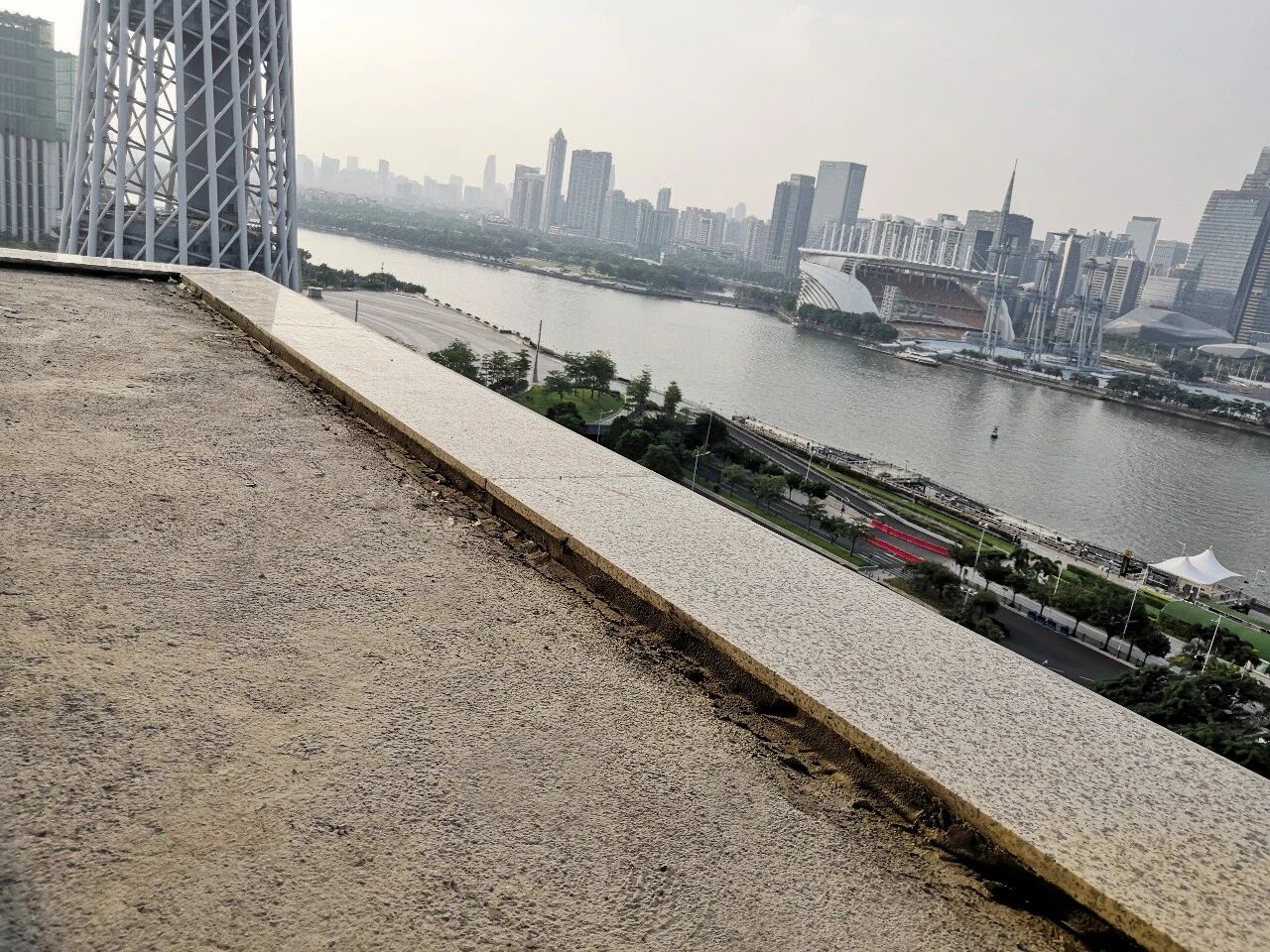

①散水石采用優質花崗石,鋪貼前做好防污處理,粘接面刷涂背膠。
②散水石外緣應磨大斜邊,且超出外墻面5-8㎜,室內預留除窗框?qū)挾韧?/span>50-80㎜。
③采用瓷磚膠鋪貼,揉壓密實,散水坡度2%-3%,且不大于5%。

(3)防雷接地
①采用5x40㎜鍍鋅扁鐵與建筑結構的主體鋼筋進行有效焊接。

②金屬窗框安裝固定后通過連接件與扁鐵進行焊接。

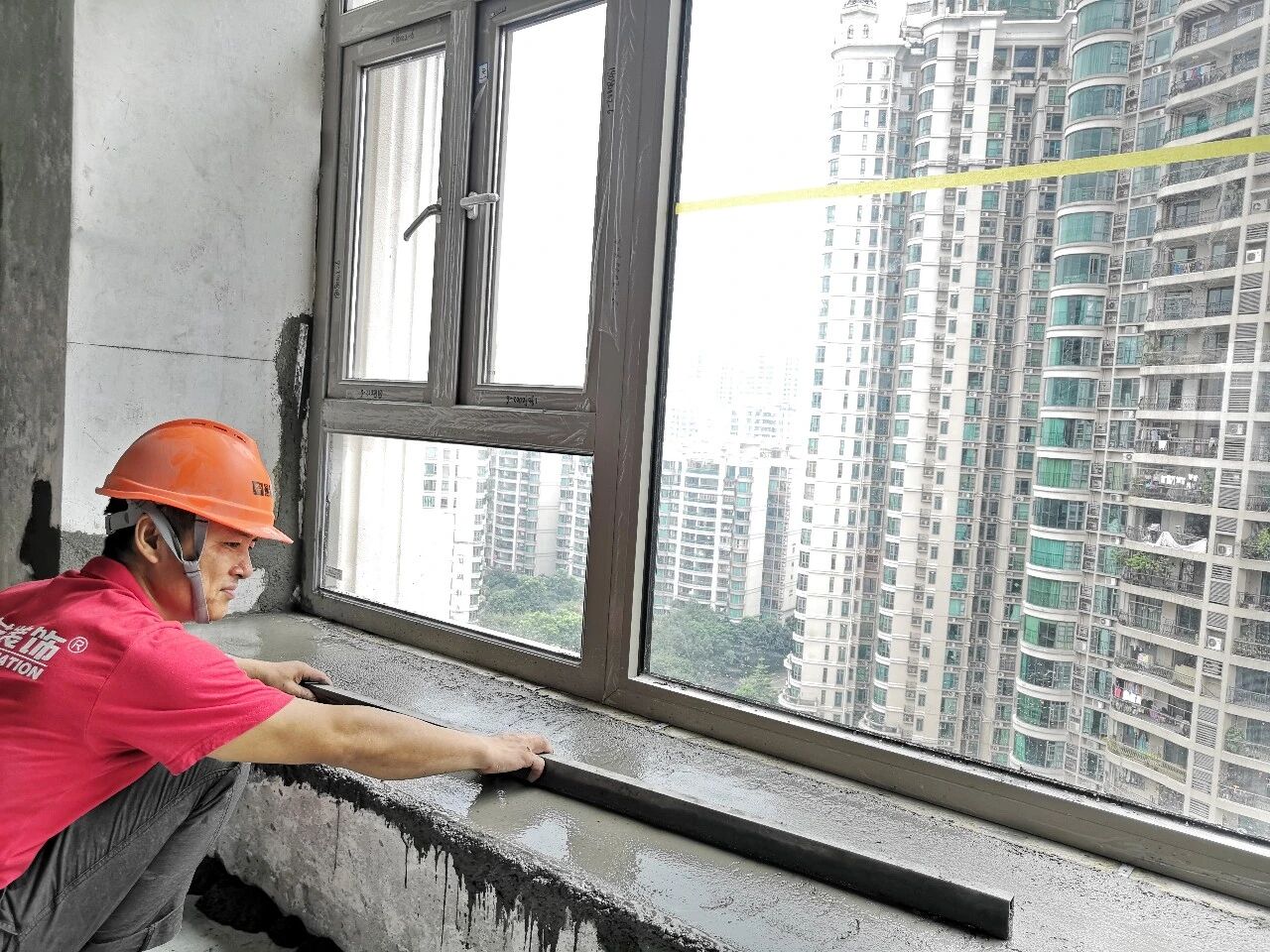

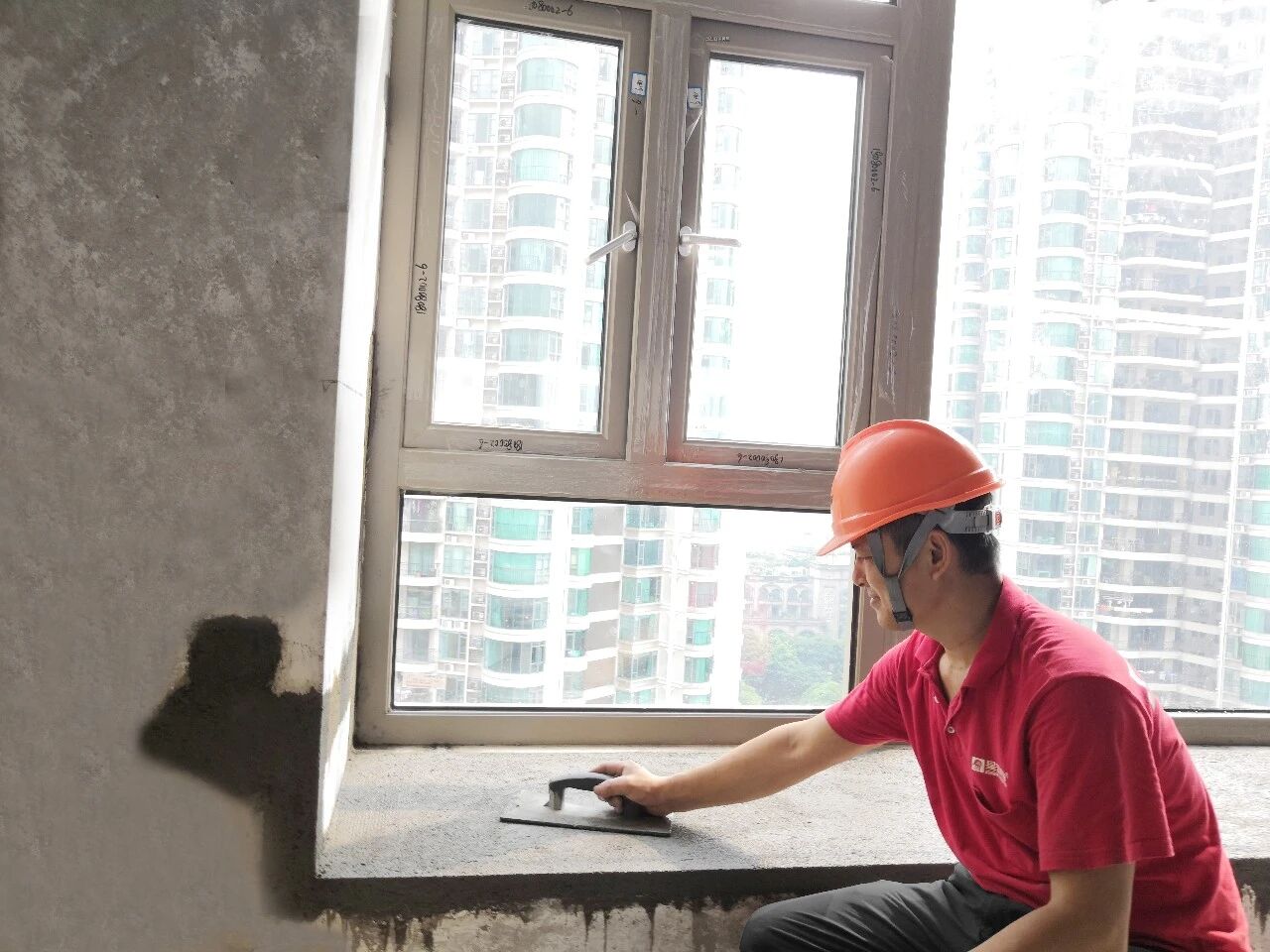

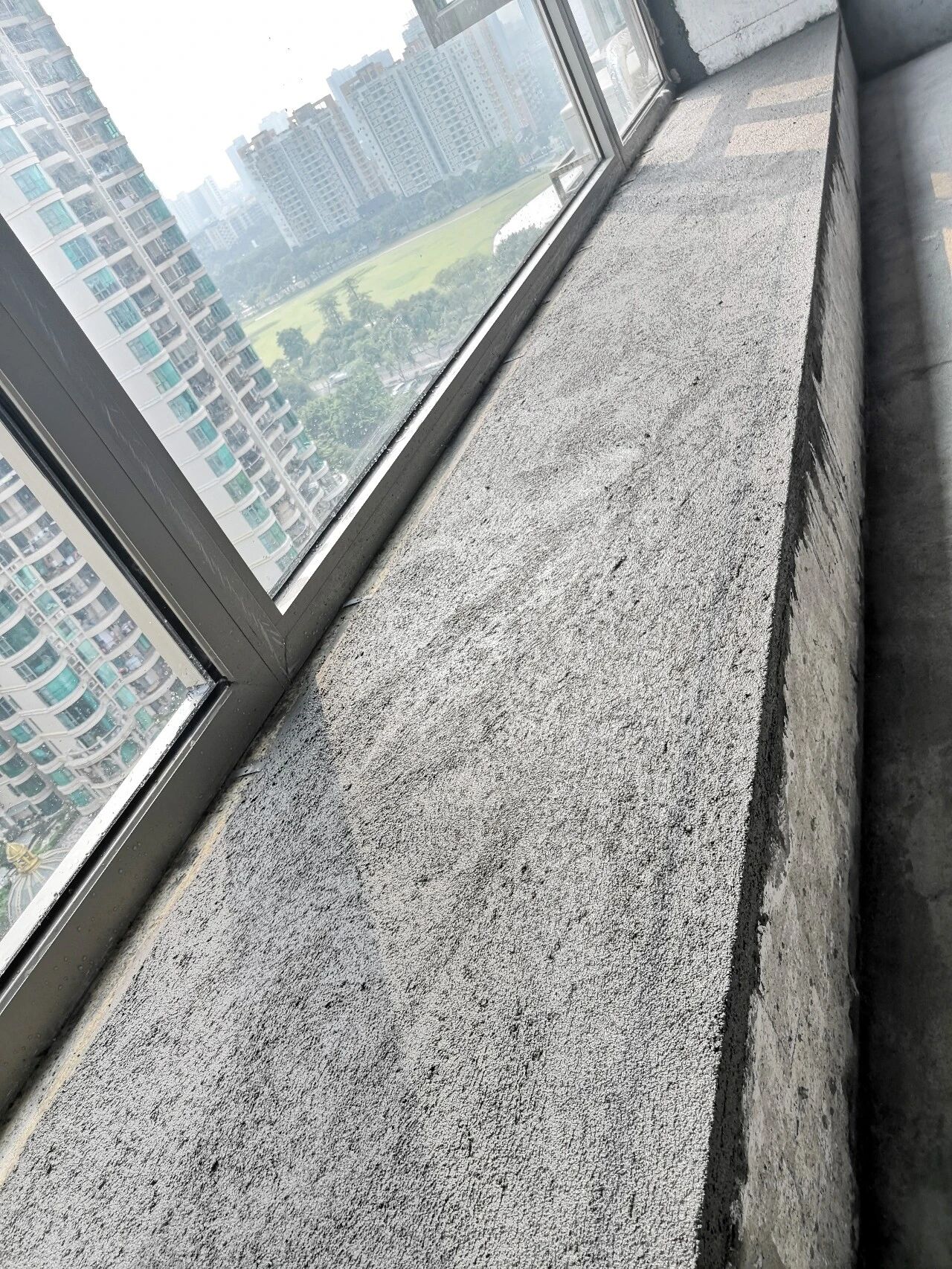

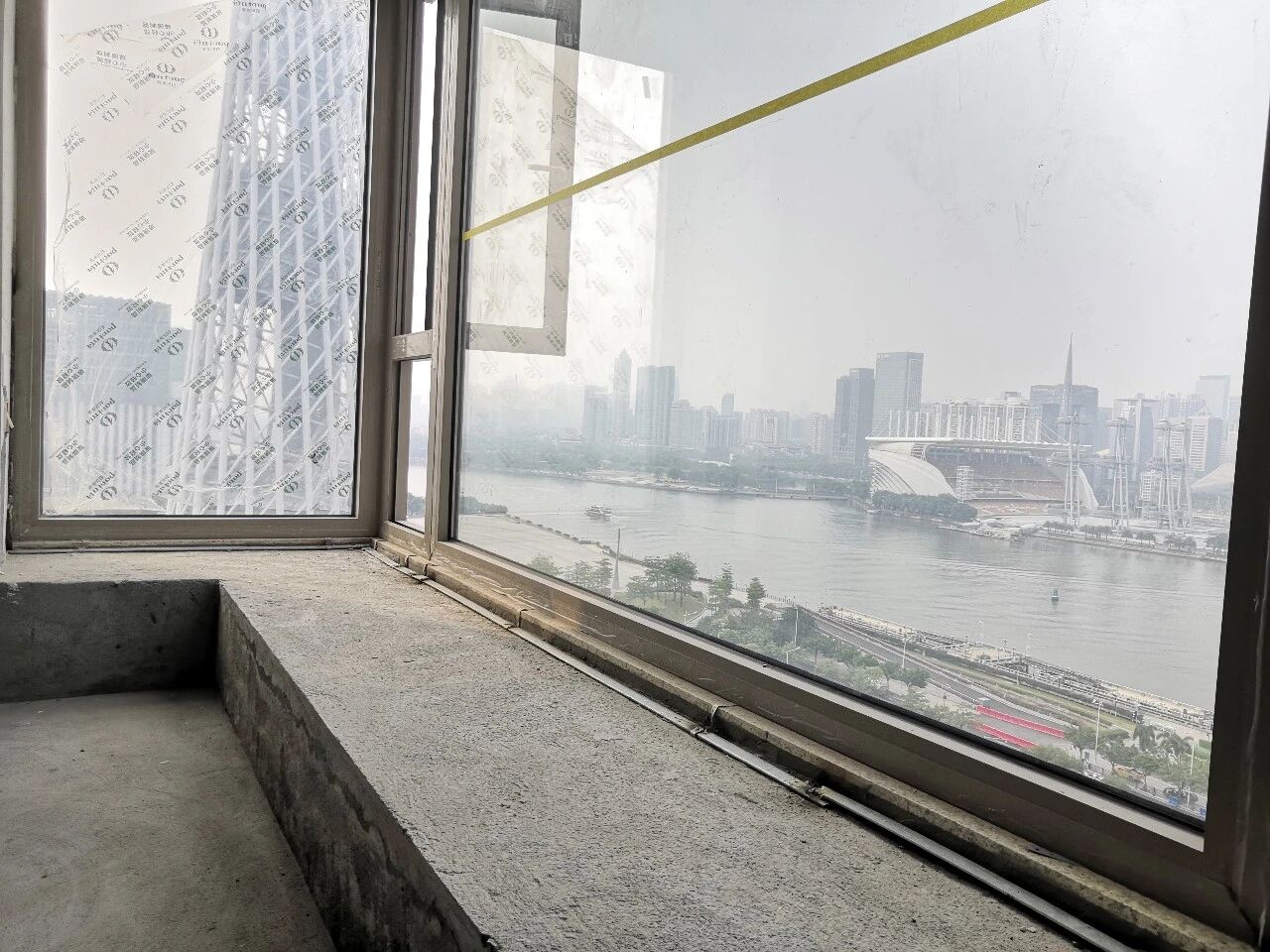

(4)窗臺找平
①以散水石內邊緣為基準面找平。
②找平層終凝后灑水保養。

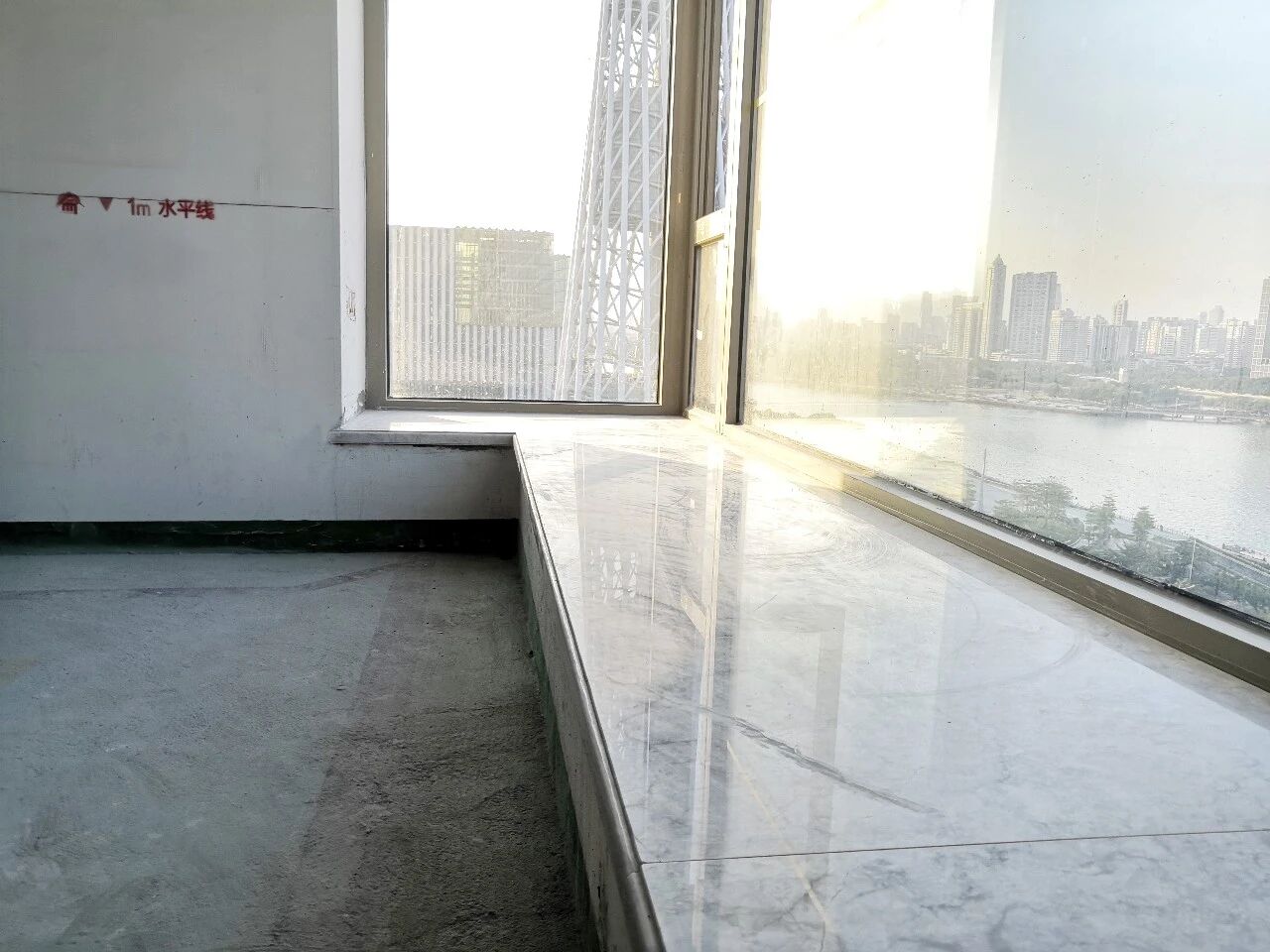

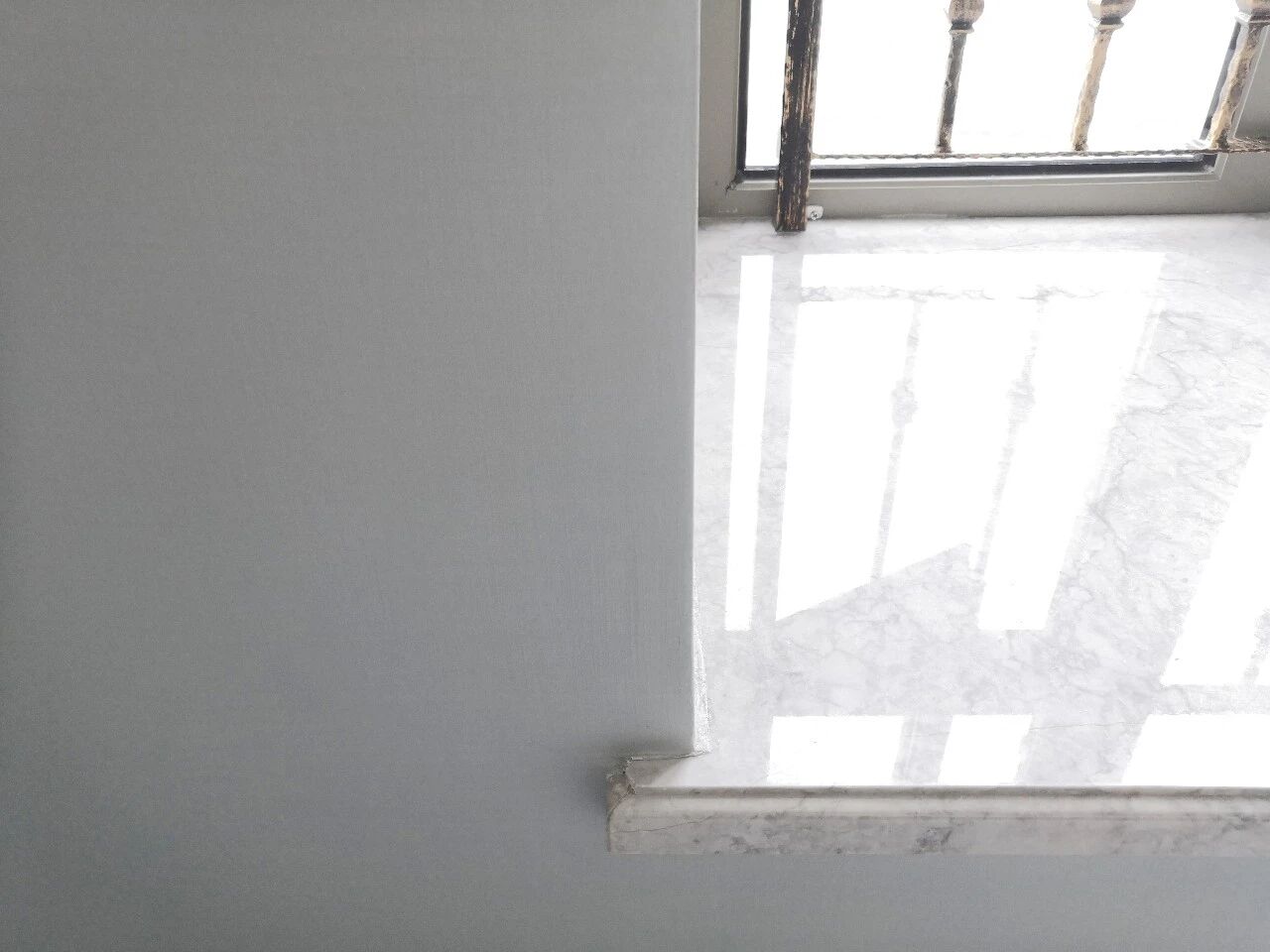

(5)窗臺石鋪貼
①根據設計要求裁切加工大理石。
②選用白色粘貼材料鋪貼,并揉壓密實。
